Prolongement de la ligne GO de Kitchener

Gare GO de Bramalea

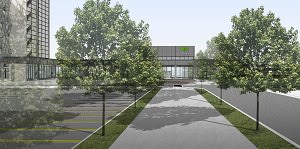

Expérience piétonne améliorée à la gare GO de Bramalea.

D’autres améliorations sont à venir à la gare GO de Bramalea. Les travaux sont maintenant en cours pour prolonger le tunnel piéton ouest jusqu’au parc de stationnement sud. Une fois terminé, cela nous permettra d’ajouter une voie principale supplémentaire pour le service Kitchener bidirectionnel toute la journée, tout en maintenant un accès sécuritaire et à accès facile aux quais de la gare.

Ce travail fait suite aux importantes améliorations de la gare réalisées début 2023, comprenant un nouveau bâtiment de gare certifié LEED or, une nouvelle structure de stationnement, une gare routière, un nouvel espace de prise en charge et de dépose des passagers et un stationnement couvert pour les vélos.

Les améliorations comme celles-ci nous permettent de desservir un nombre encore plus important de passagers quotidiens au fur et à mesure que nous mettons en place le service de train GO toute la journée et bidirectionnel au cours des prochaines années, tout en vous offrant une meilleure expérience.

La gare GO de Bramalea est actuellement en construction. Pour plus d’informations sur les phases du projet, veuillez consulter notre page du cycle de vie du projet.

Aperçu du projet

  • Un nouveau bâtiment d’accès à la station fermée
  • Extension du tunnel piétonnier existant. Cela permettra aux clients d’accéder directement au tunnel depuis le stationnement sud, qui sera relié aux quais de la gare
  • Un nouveau passage pour piétons de 30 mètres entre le parc de stationnement sud et le nouveau bâtiment d’accès à la gare
  • Construction préparatoire du mur de soutènement pour protéger pour la future voie
  • Travaux de génie civil associés : terrassement, drainage, structure, aménagement paysager, électricité, éclairage, télévision en circuit fermé, systèmes de péage, signalisation

Photos et rendus

Avancement du projet

  • Mise en place de l’équipe sur le chantier

    Mars 2025

  • Travaux préparatoires – Coulage du coffrage en béton

    Juin 2025

  • Excavation pour un nouveau tunnel

    Juillet 2025

  • Coulage des fondations et des murs de soutènement en béton

    Août

  • Coulage des parois et de la voûte du tunnel en béton

    Octobre 2025

  • Installation de la structure métallique et du plancher-terrasse en acier

    Décembre 2025

  • Installation du mur-rideau en verre

    Mars 2026

Arrivée sur place

Raccordement du nouveau tunnel piétonnier au tunnel piétonnier existant
Aménagement paysager du site et démobilisation de l’équipe

Inscrivez-vous aux mises à jour regionals

Abonnez-vous pour recevoir les dernières nouvelles de Metrolinx. Vous pouvez vous désabonner à tout moment.

Étapes importantes futures du projet

Achèvement des essais finaux et de la mise en service
Étapes importantes futures du projet
